Niet alleen het winkelcentrum, ook de bestrating eromheen krijgt de komende tijd een volledige metamorfose. Dat betekent dat in verschillende fases gewerkt gaat wordt aan o.a. opnieuw bestraten van parkeerterreinen en wegen.

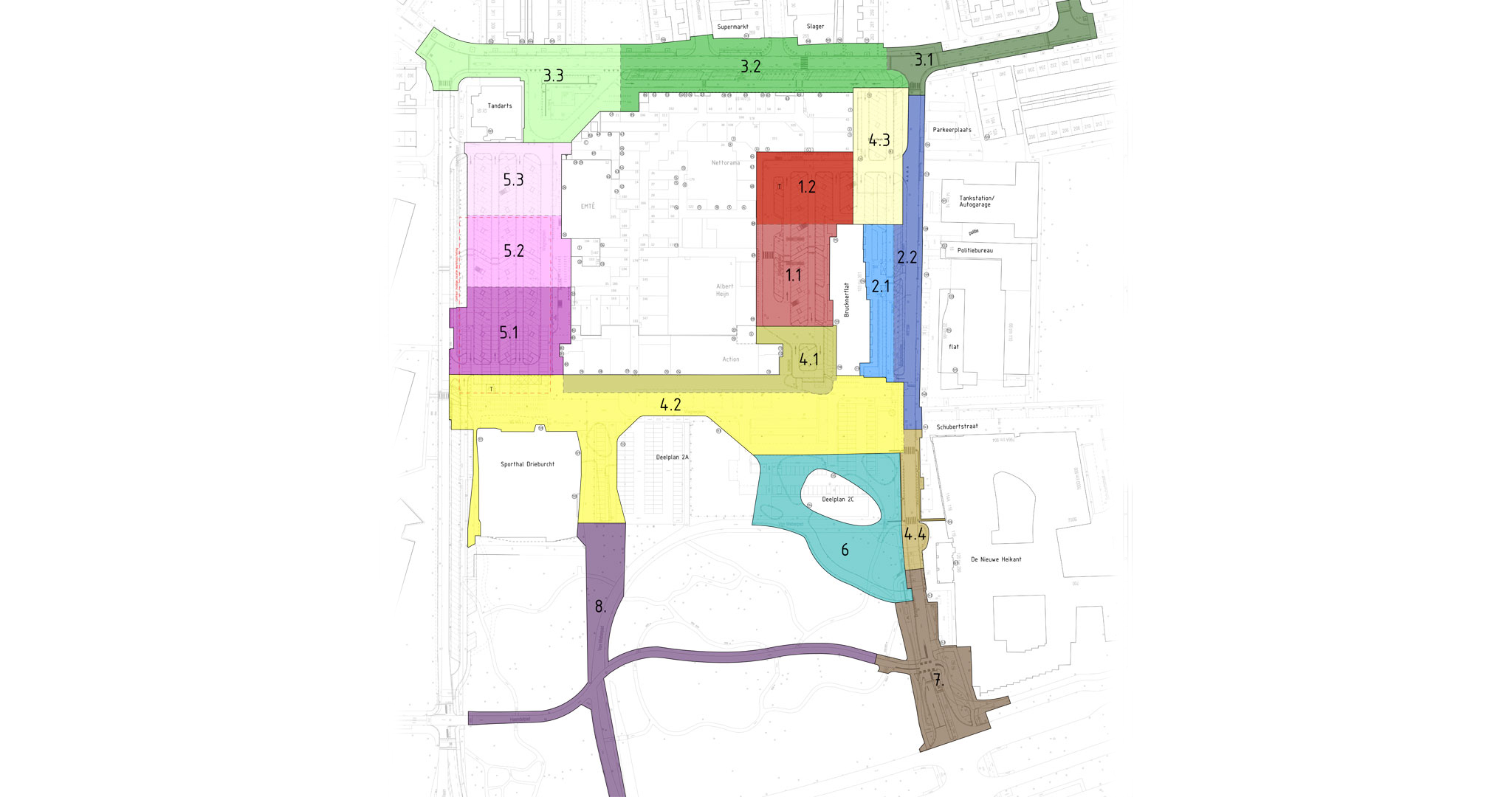

Op bovenstaande kaart is zichtbaar gemaakt wanneer de werkzaamheden zijn gepland. Een uitgebreidere toelichting lees je hieronder.

Deelopdracht 1: parkeerplaats oostzijde

In de periode april - juli 2017 wordt de parkeerplaats aan de oostzijde van het winkelcentrum opnieuw bestraat.
De uitvoering van het werk is verdeeld in 2 stukken:
1.1 zuidelijk deel: mei - juni 2017
1.2 noordelijk deel: juni - juli 2017

Deelopdracht 2: Brücknerlaan inclusief parallelweg

Het deel van de Brücknerlaan vanaf de Beethovenlaan tot aan de Nieuwe Heikant is gepland voor juli - oktober 2017.
Ook dit deel is verdeeld in 2 stukken:
2.1 parallelweg voor de Brücknerflat: juli - september 2017
2.2 Brücknerlaan: augustus - oktober 2017

Deelopdracht 3: Beethovenlaan

Het werk aan de Beethovenlaan is verdeeld in 3 delen:
3.1 Offenbachstraat tot Brücknerlaan: oktober - november 2017
3.2 Brücknerlaan tot aan bushalte: januari - februari 2018
3.3 Bushalte t/m kruising Haendellaan: februari - april 2018
Nadat de werkzaamheden aan de volledige Beethovenlaan zijn uitgevoerd, wordt hierover in één keer nog een nieuwe toplaag op het asfalt aangebracht. Dit duurt ongeveer 1 week.

Deelopdracht 4: nieuwe plein + locatie tijdelijke bibliotheek

In de periode november 2017 - augustus 2018 staat het nieuwe autovrije op de planning. Ook wordt dan de locatie van het tijdelijke bibliotheekgebouw bestraat, waarmee het parkeerterrein aan de oostzijde van het winkelcentrum helemaal klaar is.
De werkzaamheden worden in 4 fases uitgevoerd:
4.1 strook langs uitbreiding winkelcentrum aan zuidkant: november - december 2017
4.2 overige bestrating autovrije plein: januari - juli 2018
4.3 parkeerplaats oostzijde (locatie tijdelijke bibliotheek): april - mei 2018
4.4 Brücknerlaan tegenover Nieuwe Heikant, grenzend aan nieuwe plein: juni - augustus 2018

Deelopdracht 5: parkeerplaats westzijde

Nadat de Haendellaan in de periode februari - juni 2017 opnieuw is ingericht, wordt nu ook het parkeerterrein aan de westzijde van het winkelcentrum opnieuw bestraat. Dit wordt uitgevoerd in 3 fases:
5.1 zuidelijk deel: augustus - oktober 2018
5.2 midden: oktober - november 2018
5.3 noordelijk deel: januari - februari 2019

Deelopdracht 6: deelplan 2C (in ontwikkeling)

De uitvoering van deze werkzaamheden staan op de planning in de periode februari - juli 2019.
